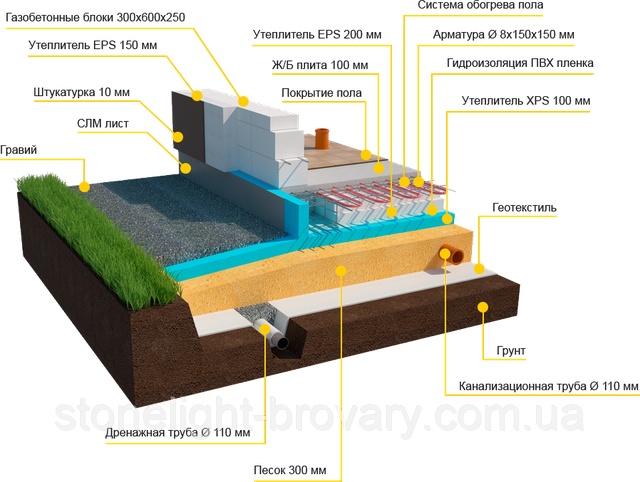

Фундамент УШП

Фундамент УШП

Фундамент УШП



Поняття «євроремонт» вже давно стало звичним для росіян. Завдяки готуємо технологічним рішенням, новим будівельним і оздоблювальним матеріалами навіть «вбиту» вторинку можна перетворити на стильне житловий простір. А вісь при зведенні будинку, принаймні фундаменту, дуже часто діють по-старому. Тім годиною сучасні технології дозволяють зробити справжній «еврофундамент». Утеплення шведська плита (УШП) оптимально підходить для енергоефективних будинків, оскільки тепловтрати через підлогу зведені до мінімуму.

УШП має багато позитивних якостей:



це фундамент мілкого закладення, службовець надійною основою для каркасно-щитового будинку;



він безшовний, а отже, відпадає необхідність у створенні температурного шва;



менша витрата бетону, що знижує вартість робіт на 20-30%;



містить у собі необхідні інженерні мережі, а також в неї вмонтована система теплої підлоги, завдяки чому доведеться менше витрачати енергії на опалення будинку взимку;



ще одним безсумнівним плюсом є короткий термін його зведення.



Є й недоліки - УШП дуже складна в пристрої будуть потрібні кваліфіковані робітники; перед зведенням потрібно вирівнювання майданчика, що на ділянці з нерівним рельєфом значно збільшить обсяги земляних робіт; не можна допускати помилки при його зведенні, адже всі інженерні комунікації знаходяться всередині плити, і доступ до них буде закритий. Також з таким видом фундаменту неможливо пристрій підвалу.



Процес зведення шведської плити ділиться на три етапи.

Перший не відрізняється від традиційного: знімається верхній шар грунту на площі трохи більше площі будівлі, що зводиться, риються траншеї для дренажу. Все це покривається геотекстилем, ставляться дренажні труби і оглядові колодязі на кутах. Після цього відбувається засипання спочатку піском, потім дрібним гравієм і знову піском, причому під час засипання піщана подушка одночасно зволожується і ущільнюється. На цей шар кладуть всі комунікації: каналізація, водопостачання, електричний кабель, септик, дренажний насос.

Другий етап: утеплення УШП. Є два варіанти: L-блоки або стандартні плити з установки опалубки. L-блоки прискорюють процес будівництва, оскільки азбестоцементні листи в їх складі виконують армуючу функцію, отже, опалубка не потрібна.

Далі укладають утеплювачі з екструдованого пінополістиролу зі зміщенням швів, після чого відбувається армування. Ребра жорсткості пов'язаність язують у каркаси, потім їх встановлюють відповідно до проекту. На покладену сітку викладаються труби для теплої підлоги, звичайно равликом, підключаються до колектора, перевіряються на герметичність під тиском.

Останній етап: заливання плити бетоном. Він подається за допомогою бетононасоса безперервно, на його розподіл відводиться не більше години. І в кінці, після затвердіння бетону, проводитися шліфування «вертольотом».

Інші статті
  • U-БЛОКU-БЛОК
    Купити автоклавний газобетонний блок СТОУНЛАЙТ ТМ виробництва заводів у містах Бровари з такими основними перевагами, як ідеальна геометричність форм; відповідність ширини та висоти основним нормативним характеристикам, що застосовуються до газоблоків. Співвідношення розмірності та легкості газоблоку дозволяють його укладання прискорити у рази.
    Повна версія статті
  • ЕНЕРГОЗБЕРІГАЮЧИЙ БУДИНОК І ПРИРОДНЕ ОСВІТЛЕННЯЕНЕРГОЗБЕРІГАЮЧИЙ БУДИНОК І ПРИРОДНЕ ОСВІТЛЕННЯ
    Природне світло може значно сприяти позитивного енергетичного балансу будівлі. Енергоефективний будинок припускає його оптимальне використання.
    Повна версія статті
